РЕАЛИЗОВАННЫЙ ОБЪЕКТ

УШП 123 м² — Сельцо

Ленинградская область, д. Сельцо

Площадь
123 м²
Тип фундамента
УШП
Срок строительства
19 дней
Год
2022
Стоимость
921200
УШП 123 м² — Сельцо УШП 123 м² — Сельцо УШП 123 м² — Сельцо УШП 123 м² — Сельцо УШП 123 м² — Сельцо УШП 123 м² — Сельцо УШП 123 м² — Сельцо УШП 123 м² — Сельцо УШП 123 м² — Сельцо

О выполненных работах

В деревне Сельцо мы построили утеплённую шведскую плиту площадью 123 м² под одноэтажный каркасный дом. У этого объекта есть особая история: с заказчиком мы работаем уже не впервые.

Годом ранее для этого же клиента наша команда построила УШП в посёлке Ропша. После эксплуатации первого фундамента и опыта совместной работы заказчик решил вновь обратиться к нам и без сомнений доверил строительство основания для ещё одного дома. Для нас повторное обращение — один из самых показательных результатов работы: клиент уже знает, как мы организуем стройку, контролируем качество и соблюдаем принятые обязательства.

На объекте в Сельцо был выполнен полный комплекс работ по устройству утеплённой шведской плиты. Подготовили основание, смонтировали необходимые инженерные коммуникации, установили элементы несъёмной опалубки и теплоизоляцию из ЭППС. После этого выполнили армирование плиты и смонтировали контуры водяного тёплого пола в соответствии с проектом будущего дома.

Особое внимание, как и на всех наших объектах УШП, уделялось инженерным коммуникациям, которые после бетонирования становятся частью конструкции фундамента. Поэтому их расположение и работоспособность проверяются до начала финальной заливки.

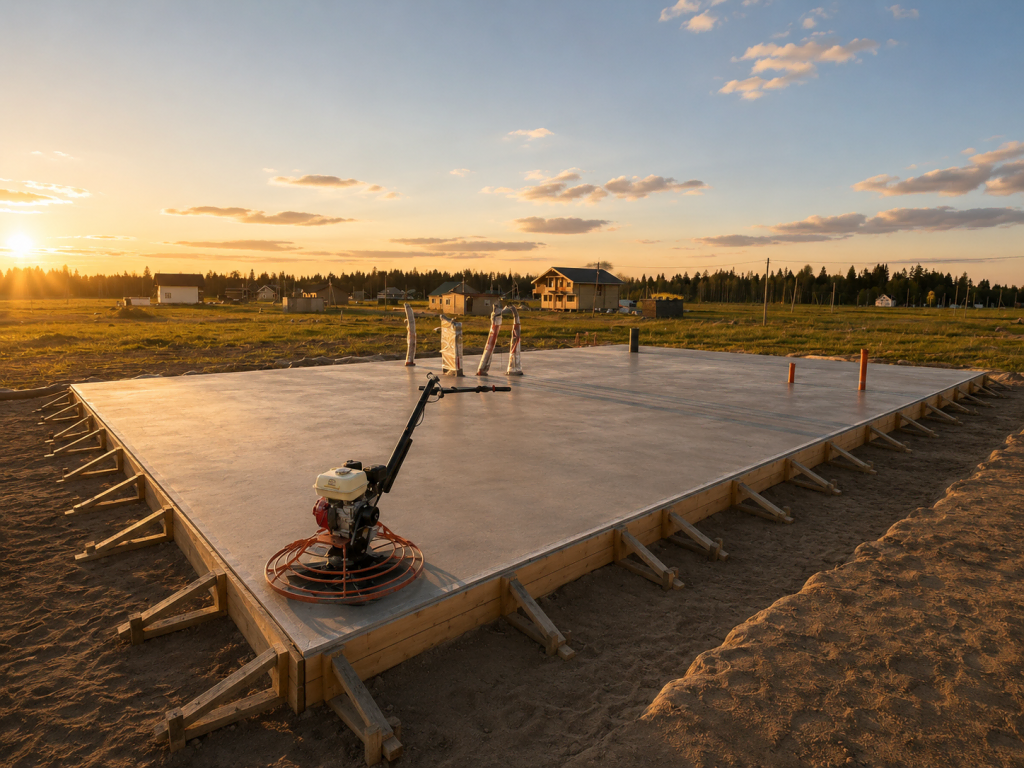

Завершающим и одним из самых зрелищных этапов стало бетонирование всей плиты с последующей механизированной затиркой поверхности «вертолётом». После укладки бетонной смеси поверхность тщательно выравнивается, а затем обрабатывается затирочной машиной. В результате получается ровная, плотная и прочная поверхность, которая становится готовым основанием пола первого этажа.

Полный цикл строительства УШП площадью 123 м² занял 19 дней — от начала подготовительных работ до готовой фундаментной плиты.

Финальную заливку этого объекта и процесс затирки поверхности «вертолётом» мы сняли на видео. Посмотреть, как проходит один из самых ответственных этапов строительства УШП, можно в нашем канале VK Видео:

Видео объекта: https://vkvideo.ru/video-235292816_456239019

Особенно приятно, когда качество уже построенного фундамента становится лучшей рекомендацией нашей работы. В данном случае заказчик смог оценить результат на предыдущем объекте в Ропше и спустя год снова доверил строительство фундамента нашей команде.
